IMPSA firma contrato con CORPOELEC por 672 MW en Venezuela
Rehabilitación de Tocoma y Macagua, con meta de 160 MW en 90 días

IMPSA firmó este miércoles el contrato definitivo con CORPOELEC de Venezuela para rehabilitar y modernizar las represas hidroeléctricas Tocoma y Macagua. El acuerdo, rubricado en Caracas, compromete a la empresa argentina a instalar 672 MW en un plazo de 24 meses, como primera etapa de un máster plan que contempla hasta 2640 MW entre ambas centrales.
El contrato es la primera operación comercial relevante de IMPSA en su negocio hidroeléctrico tras el ingreso del consorcio estadounidense Industrial Acquisitions Fund (IAF) como accionista controlante en 2025 y la homologación en mayo del acuerdo con acreedores para reestructurar una deuda de US$ 583 millones.
La primera etapa contempla recuperar 432 MW en Tocoma (Unidades 1 y 2) y 240 MW en Macagua (Unidades 4, 5 y 6). Como hito inicial, IMPSA se comprometió a incorporar 160 MW al Sistema Eléctrico Nacional en 90 días, mediante la puesta en servicio de las Unidades 5 y 6 de Macagua.

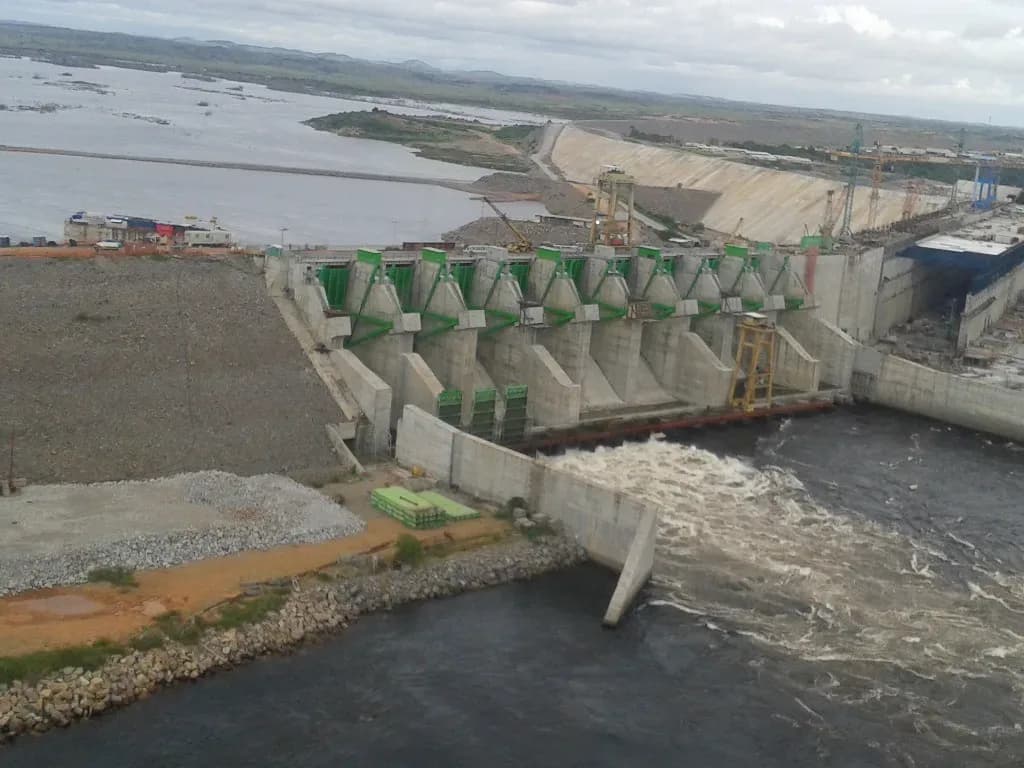

El proyecto de Tocoma, también conocido como central hidroeléctrica Manuel Piar, lleva más de una década paralizado. IMPSA llegó a fabricar y despachar dos turbinas Kaplan de 223 MW, mientras que las ocho restantes quedaron en sus talleres por incumplimientos de la contraparte venezolana. Esa situación, junto con los problemas en Brasil, fue central en la crisis que llevó a la familia Pescarmona a ceder el control accionario.
La firma se realizó en un acto encabezado por la presidenta de Venezuela, Delcy Rodríguez, con la participación de los ministros de Finanzas, Energía y Obras Públicas, y el presidente de CORPOELEC, Juan Crisóstomo Fernández. Por IMPSA asistieron su presidente Jorge Salcedo, el vicepresidente Juan Manuel Domínguez, el gerente general Pablo Magistocchi y el director de negocios Mario Croce.
El contrato representa la reactivación del proyecto hidroeléctrico más importante de América Latina en términos de capacidad, y consolida la estrategia de IMPSA de expandir su negocio de grúas y componentes nucleares hacia Estados Unidos, mientras recupera su presencia en el mercado hidroeléctrico regional.
fuente: EconoJournal
Marca la primera gran operación de IMPSA bajo control de IAF y la reactivación de un proyecto que arrastraba una década de parálisis, con impacto en la reestructuración de su deuda y su posicionamiento regional.
En 90 días, IMPSA debe poner en servicio 160 MW en Macagua; la rehabilitación completa de Tocoma y Macagua se extenderá por 24 meses.
